国内项目验收为什么总卡住

杜恒 6 阅读 交付手记

验收的标准要在开工那天就立起来。标准没写进合同,后面所有的“我觉得还不行”都没法反驳,也没法满足。

验收为什么会变成拉锯

国内 B 端项目常见的场面是这几句:功能都有了但感觉不对;演示时没人提问题,验收时一下列出 40 条;老板说再用用看,一用两个月;尾款拖到第二年,理由是系统不稳定;对接人换了,新来的人不认之前的纪要。

表面看是客户难缠,实际上三件事没做:双方对范围各有一份记忆,什么叫“通过”说不清,演示、反馈、修复都没留痕。验收靠的是证据。

拖延是有成本的,只是账不立刻出现。尾款压着,现金流先紧;原班人马被调去下一个项目,再回来修验收问题,重新熟悉上下文花的时间不比当初做的时候少;拖过三个月,客户内部换人,连“当时为什么这么定”都没人说得清。

所以验收这件事,要当成项目管理的一部分来做。前面每一份纪要、每一次确认、每一张问题清单,都是在给验收那天的自己省事。

八类标准,缺一项就会有人拿它卡你

功能

依据签约时的范围清单(附件 A)逐条勾选——清单逐条编号并标注 Must/Should,验收单的功能列引用附件 A 编号,没编进去的一律不在本次验收范围。每条写清入口、操作步骤、预期结果,写成能复现的句子,比如“商户可以发布商品并成功下单支付,订单在后台可见”,不要写“系统功能正常”。验收环境要用生产或与生产同配置的预发,不要在开发机上演示。

缺陷分级要写成可判定的三句:

级别 定义 通过线
P0 主流程不可用或产生错误数据,且无替代方案 数量必须为 0
P1 有替代方案,但影响日常使用 带明确修复时间
P2 不影响主流程与数据 可上线后迭代

级别以双方在验收会上共同确认为准,甲方对级别有异议的,应在验收单签署前书面提出。每条通过的功能留一张截图或一段录屏,后面争论“当时是不是好的”时,这就是证据。

数据

检查项 方法 通过标准
总量 源数据与导入后 count 对比 差异为 0;有差异时逐条列明条数、金额、原因,经甲方书面确认可接受后才算通过
金额 源合计与系统合计对比 分毫不差;四舍五入产生的分摊尾差按事先约定的归属规则处理,单笔不超过 0.01 元
关联 抽样 20 条查上下游 关联完整,无孤儿数据
重复 按业务主键去重 无重复导入
权限归属 按租户、时间分层抽样,每层 20 条 数据落在正确的租户或组织下
可重跑 同一批数据导入两次 结果一致,不产生重复

出事故最多的是金额和总量。这一项要由客户的财务或业务负责人签字,只让 IT 点“确定”没有用,数据对不对他负不了责,所以数据核对表要加一列“确认人”,签字区为它单设一行。差异清单不能只写“有差异”,要写清哪几条、差多少、什么原因、谁确认可以接受。金额字段用整数分存是开发期的建表约定,验收时改不了库;验收核的是一件事——对账导出用整数或 DECIMAL 合计,不用浮点,不用单条肉眼核对。

权限

做一张“角色 × 功能 × 数据范围”的矩阵,逐格测。平台管理员能看所有租户,租户管理员只看本租户,门店店长只看本门店,普通员工只看本人,代理商只看自己发展的商户。每个角色至少验三件事:该看的能看到,不该看的看不到,改 URL 或者直接调接口也越不过去。第三件最容易漏,因为前端菜单已经藏好了,看着像没问题。导出、报表、消息通知也要按角色测一遍。很多系统菜单藏好了,导出接口却把全量数据吐出来。测试时拿低权限账号的 token 直接请求接口。页面藏得住,接口藏不住。

性能

“系统要快”不是标准。性能指标要写全四件事:

  1. 并发口径:在线用户数和峰值并发分开写,比如在线 50、峰值并发 20。混着写,验收时甲方按 50 并发压,你必挂。
  2. 接口枚举:写清登录、下单、报表这些具体接口,别写“主要页面”。
  3. 指标红线:比如这几类接口 95% 请求小于 3 秒,关键接口的 TPS 到多少。
  4. 基准条件:压测环境几核几 G、什么数据库版本,数据量多少,比如 10 万订单、1 万商品。

小项目不需要完整压测报告,但至少要有一次按真实数据量跑主流程的记录。没有这条,列表页全表扫描会在上线第一天才被发现。压测记录要写清工具、脚本、数据量、机器配置和测试时间,没有这些参数的 P95 不可比,客户也没法判断你说的“3 秒”是在什么条件下跑出来的。

安全

最低限度查这几项:默认密码是否强制修改、是否开了 HTTPS、登录有没有失败次数限制、上传文件是否限制类型和大小、调试接口和 Actuator 是否关掉、数据库是否只对内网开放、有没有一份权限矩阵和越权测试记录。不用把等保全套搬上来,但这几条是底线,也是被客户的安全人员一眼看穿的地方。

再加两项:依赖包有没有已知高危漏洞,日志里有没有打印身份证号、手机号、密码。前者用现成工具扫一遍,后者翻一遍最近的日志文件就能看出来。

部署

在干净环境按文档部署成功;配置项外置,不写死在代码里;有健康检查接口;有备份脚本并且实际恢复过一次;有升级和回滚步骤;日志、数据、上传文件的目录路径写清楚。“在我电脑上能跑”不算部署验收通过。部署过程录屏,回滚要实际演练一次,不是把步骤写在文档里。演练时记下从发现问题到恢复服务用了多少分钟,这个数字比“支持回滚”四个字有用。

文档

至少四份:部署文档(环境、依赖、端口、账号、启动顺序),操作手册(按角色写,不要一份文档发给所有人),接口文档(客户要对接时才需要),验收单与问题清单(含修复记录)。不用写成书,标准只有一个:没参与过这个项目的技术人员,能照着步骤把它跑起来。文档放在客户能长期访问的地方,不要只发微信文件。版本号和系统版本对应,改一次部署步骤就更新一次,否则第三个月就没人敢照着做。

培训与售后

至少一次录屏培训并留存视频;售后窗口写清是 30 天还是 90 天;范围内 bug 免费、新需求收费;响应时间给具体数字,比如工作时间 4 小时内回复;联系方式和服务时间段也写上。售后边界不清,是尾款拖尾的第二高发点,第一是范围。录屏要包含一次完整业务闭环,从建单到结算,不要只逐个菜单讲功能。新人入职时看的是闭环,不是菜单。

一份可以直接抄走的验收单

抬头和结论区直接抄,中间八张表把字段名换成你项目的叫法:

项目名称:
验收依据:合同编号____、附件 A《验收标准》版本____
验收日期:
验收版本:
参与人:甲方(业务 / 技术 / 负责人)、乙方(交付 / 技术)
材料送达:__月__日,邮件收件人____ / 群内确认截图编号____

一、功能清单

编号 功能 验收步骤 结果 证据(F01.png / F01.mp4) 备注
F01 商户入驻 ... 通过 / 不通过

二、数据核对

项目 源数据 系统数据 差异 确认人 结论

三、权限矩阵

角色 功能 数据范围 越权方式(改ID / 直连接口) 越权结果

四、性能记录

场景 在线用户 峰值并发 数据量 工具/脚本 机器配置 测试时间 P95 结论

五、部署

项目 结果 备注

六、安全(按安全清单逐行)

检查项 结果 备注

七、培训与售后

录屏链接 售后窗口 响应时限 服务时间段

八、遗留问题

编号 描述 级别 修复时间 负责人 逾期处理

结论和签字区:

九、结论
[ ] 通过    [ ] 有条件通过(遗留问题见上表)    [ ] 不通过
P0 遗留:____ 条(必须为 0)    P1 遗留:____ 条(修复时间表见上表)

甲方签字:            乙方签字:
数据核对确认(甲方财务 / 业务负责人):
日期:                日期:

“有条件通过”这一栏很实用。别为两个 P2 问题把整个项目卡死,也别用“先上线再说”把 P0 放过去,分级处理、写清修复时间和负责人就行。

验收标准要变成合同条款

清单是工程文件,尾款靠的是合同。验收标准要写进合同,配四条:

  1. 付款节点:签约 30%、上线款 40%(部署完成即付)、终验 20%、质保金 10%;
  2. 乙方书面提交验收申请(邮件送达甲方指定邮箱和负责人)后 10 个工作日内,甲方应组织验收并出具书面结论,逾期既未组织也未书面提出异议的,视为验收通过;
  3. 有条件通过时,遗留问题按表推进,不影响验收通过的效力;
  4. 遗留问题逾期未修复的,按合同扣减或顺延质保期,同样不影响验收效力——这条是防甲方反过来用“条件未达成”主张验收无效、继续压尾款。

没有这一节,八类标准做得再齐,尾款照样能被“系统不稳定”拖住。

验收会怎么开

验收会开成什么样,基本决定了要签几次字。提前三天把验收单、问题清单、演示账号和会议议程发给对方,写明这次只验已确认的范围;材料送达记一笔——日期、收件人、群内确认截图编号。临时到场的需求,一律记进变更单,不在会上讨论实现。

会议控制在两小时,议程三段:

  • 前 30 分钟按功能清单走主流程,由甲方业务人员操作,乙方不抢鼠标;
  • 中间 60 分钟按角色验权限和数据,甲方 IT 可以直接调接口;
  • 最后 30 分钟逐条确认遗留问题的级别、修复时间和负责人。

必须到场的是三种人:能判断“这样算不算过”的业务负责人,能看部署和安全的 IT,能签字的决策人。少一个,会就白开。结束时当场出纪要,写清通过项、不通过项、遗留问题和下次验收时间,双方在群里回确认。不要等回去再整理,回去之后每个人的记忆都会往自己有利的方向长。

验收流程五步,顺序别换

  1. 内部预验收:自己按清单跑一遍,明显问题修掉再约甲方。
  2. 演示验收:让甲方业务按真实角色走主流程,问题当场记下来。
  3. 问题分级:确认 P0/P1/P2、修复时间和是否影响上线;第二、三步通常循环一到两轮,P0 清零才往下走。
  4. 上线验收:收到上线款之后执行,由甲方技术看部署、权限、备份、日志、安全,主流程在生产环境冒烟一遍。
  5. 签字与交接:验收单、文档、账号、录屏、尾款节点一起交付。

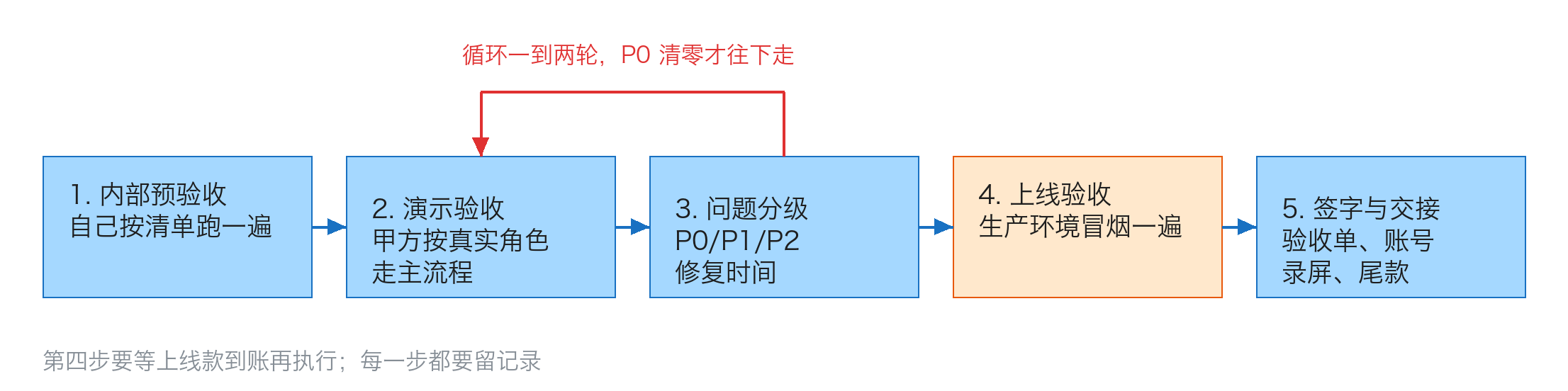

验收流程五步:内部预验收→演示验收→问题分级→上线验收→签字与交接,第二、三步循环一到两轮,第四步等上线款到账

每一步都要留记录。微信群里一句“可以了”不如一张签字的验收单,但在还没有流程意识的早期项目里,至少把群里的确认截图归档,后面就有得说。

验收之后的 30 天

签字那天交付的是系统和文档,接下来一个月交付的是稳定性。交接清单要逐项过:服务器和数据库账号、第三方后台、备份任务、日志和告警、监控面板、域名和证书、支付和短信的余额提醒。每一项写接收人,不要只发一个压缩包。第一周每天同步一次,第二周隔天,第三周开始走工单。这个节奏在合同里不用写得太细,但内部要排出来。上线初期客户的问题密度最高,以我的体感,回应速度对评价的影响比功能多少更大。30 天结束做一次复盘,问三个问题:哪些问题重复出现,哪些功能没人用,哪份文档没人看懂。答案写进下一单的范围模板和验收单。这一单的验收,就是下一单的输入。

三个坑

无限试用。客户说先用一个月,好用再付——那等于免费劳动。演示环境可以随便试,生产环境必须按合同付款之后再上线。

口头变更。“顺便加个功能”,加着加着原定范围被挤掉了,验收时双方都不满意。所有变更走变更单——编号、日期、提出人、内容描述、影响(几天、多少钱)、对应附件 A 的编号、双方签字——哪怕只加一天也要写下来。

只验功能不验运维。系统能点,但没有备份、没有日志、不能回滚,上线第一周出问题,客户就会认定你交付的是个半成品。运维能力也是交付物,这八类标准里部署和安全那两项就是在管这件事。

甲方不签字,先别急着翻脸

不签字通常有四种原因,处理方式完全不同。P0 或 P1 没修完,那就修,别谈条件。新增需求没被满足,把变更单拿出来,确认是加钱还是换范围。对接人换了或者预算卡住,找当初拍板的人,不要在新对接人身上反复消耗。最多见的是第四种:经办人怕担责不敢签,要走内部审批——帮他把向上汇报的材料准备好(验收单按附件 A 逐项打勾,只留结论空格),把决策人拉进验收会当场拍板。不管哪一种,都先发一份书面说明:哪些项已通过、哪些项未通过、证据是什么、计划怎么修、什么时候再验。口头沟通完补一封邮件,抄送双方负责人——图的是让事情有落点。

可以提“有条件通过”:P0 清零、P1 有修复时间表,先签验收,遗留问题按表推进。我经手的项目里多数客户能接受,因为他要的是系统能用,不是把你耗死;前提是遗留问题表有“逾期处理”一列——逾期未修按合同扣减或顺延质保期、不影响验收效力,不然对方反过来能主张“条件未达成、验收无效”。

不要扣数据、锁系统、停掉生产环境。合同纠纷归合同,扣数据会把有理变成没理,也会让其他客户不敢再找你。

签字之后,责任不会消失

验收单固定的是范围和标准,不是质量责任的终点。签字之后发现系统泄露数据、算错钱、丢了订单,该修的还是要修,该赔的还是要赔。它的作用是把“做什么、做到什么程度、什么时候算完”说清楚,减少事后扯皮。把它当成免责书,下一次合作就没有了。

清单管不到的那部分

这份清单适用于中小型 B 端定制和白牌交付,不覆盖等保测评、行业强制认证、政府项目的验收程序。政企项目的差异就三条:第五步拆成初验(对应上线)和终验(试运行 N 天后),签字改盖章,验收单按甲方招标文件的附件格式重排——映射过来就行,不必整套重学。涉及资金、医疗、个人信息处理的系统,要按对应监管要求补专项验收。模板里那几张表可以直接改字段名就用,但“通过标准”那一列必须换成你和客户谈定的数字。


系列:上一篇 两周交付一个行业系统:范围冻结、里程碑与验收 | 相关 主流程演示得再顺,客户还是要先导一个 Excel、为什么国内 B 端买家要源码买断,而不是 SaaS 订阅
