两周交付一个行业系统:范围冻结、里程碑与验收
两周能交付的东西,是已有底座加行业配置、少量定制和部署上线,不是从零开发一套完整平台。这句话在签约前跟客户说清楚,比后面任何项目管理技巧都管用;没说清楚,第 10 天多半在吵架。
先把“两周交付”的边界划出来
很多人把两周交付理解成两周写完所有代码,然后失败。能不能交付,取决于底座有没有。
| 类型 | 两周能不能交付 | 说明 |
|---|---|---|
| 白牌成品 + 品牌/字段/流程配置 + 部署 | 能 | 底座已有,主要是配置、数据和部署 |
| 底座 + 1–2 个核心流程定制 | 能,紧 | 需要提前冻结范围,预留 20% buffer |
| 从零写一套多商户/多租户系统 | 不能 | 两周只能做出可演示的原型 |
| 含支付、分账、对账、发票的完整平台 | 不能 | 我做过的项目里,资金类功能的联调时间是最容易被低估的一项 |
| 含数据迁移、第三方系统对接 | 视情况 | 三个前提全满足才算能:迁移主表不超过三张、每张源表有可用唯一键、每个对接方有测试环境;缺一样按加三天报价或砍范围 |
所以承诺给客户的是交付:两周后你能登录、能走完主流程、能看到真实数据、能拿到部署文档。边缘功能没做完不叫违约,这一点也要写在纸上。
报价也要按这 10 个工作日算。一个人做,10 个工作日就是 10 人天,单人无驻场的项目里,扣掉沟通、部署、验收,真正写代码的时间不到一半。按人天报价时,把部署、培训、文档、30 天在线值守都算进去,别用“顺手就做了”把成本送掉。从零开发、复杂资金系统、强合规行业都不适用两周交付,硬套只会延期;实际工期要按团队人数、客户配合度和第三方依赖重新估,后面的 D1 到 D10 是一种排法,不是唯一排法。
D0:签约前要拿到的六样东西
两周的工期,真正决定成败的是签约前那几天。我一般要拿到六样东西才敢报“两周”。
服务器和网络:几核几 G、什么系统、有没有公网 IP、能不能装 Docker 和中间件、数据库版本是多少。域名和备案:主体是谁、有没有备案、能不能加子域名、解析在哪家。第三方账号:支付、短信、地图、对象存储、电子发票,有没有测试账号,要不要资质,回调地址能不能被公网访问;多商户和连锁的还要确认收单分账模式:总部商户号加分账接口,还是各门店特约商户号;逐户进件(给每家门店向支付渠道提交材料、开收款商户号)要几天,进件天数计入排期。
还有三样更容易漏。真实数据样本,脱敏后给 100–500 行先看结构,字段有多脏要看全量的空值率、枚举值分布和最长字段统计,别拿 500 行下结论;对接人名单和决策人,谁能确认范围、谁能签字验收、谁负责服务器;合同和付款节点,定金什么时候到、验收后几天付、尾款挂在哪。
六样缺一样,D1 就会变成等资料。等资料不占你的工作日,但占客户感知里的工期,最后还是会算到你头上。
范围冻结:把“想要”变成“这次要”
签约后第一件事是开一次 90 分钟的范围会,产出三张表,IDE 可以先放着。会前从底座能力清单克隆一份预填草案,会上只做勾选、增删和定级——90 分钟从零写不出三张表,客户配合再好也不行。
第一张是必须有(Must):没有它业务就跑不起来。多商户系统里大概是商户入驻、商品发布、下单支付、订单履约、结算查询这几条。第二张是这次要有(Should):影响体验,但有替代方案,比如批量导入、消息通知、简单报表。第三张是以后再说(Later):客户提了,但不影响这次上线,比如复杂营销、多级分销、BI 大屏、APP 原生端。
规则很简单:Must 不超过 15 条,Should 不超过 10 条,Later 全部写进后续版本、不写进本次合同。一条的定义要卡死:一次演示里能当场判定过不过的最小业务动作,清单行固定五列——编号、名称、级别、验收判定句、演示脚本步骤;15 条只对行数生效,拆行走变更单。任何新增需求,必须从 Should 或 Later 里换出来,或者走变更单。清单定稿编号 v1.0,每条带 F001 式编号,变更单引用编号(“以 F007 换 F012”),群内确认回版本号。
范围会开完,让客户在功能清单上签字——这一步是让双方对“做完了”有同一个定义。签字清单分两部分:Must 进验收门槛;Should 进一页《本次不交付声明》,逐条标“已完成 / 顺延到 vX.X”,验收时对照着勾——这样后面那句判定才立得住:清单里标 Must 且没按清单运行,是 bug;Should 没做完按声明顺延,不是违约。

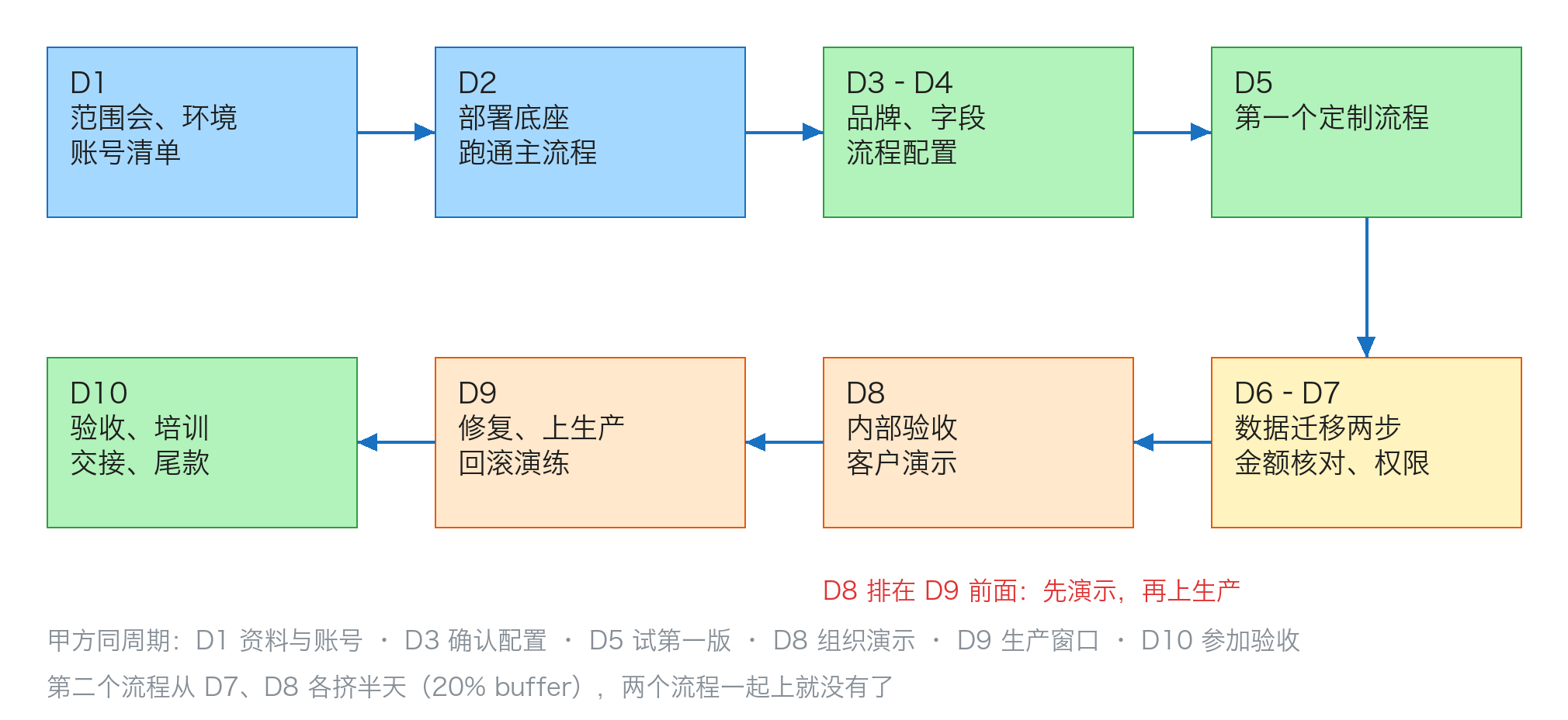

10 个工作日怎么排
以白牌成品加一个流程定制加部署为例。

| 天 | 动作 | 产出 |
|---|---|---|
| D1 | 范围会、环境准备、账号清单 | 功能清单、环境清单、对接人 |
| D2 | 部署底座、初始化数据、跑通主流程 | 可登录的演示环境 |
| D3–D4 | 品牌、字段、菜单、流程配置 | 客户能看懂的版本 |
| D5 | 第一个定制流程开发 | 可演示的流程 |
| D6 | 数据迁移或初始化(第 1 天):结构与主数据导入 | 导入脚本、主数据 |
| D7 | 数据迁移(第 2 天):金额与关联核对、权限配置 | 测试数据、角色清单 |
| D8 | 上午内部验收修 P0 和 P1,下午客户演示、确认变更 | 演示纪要、变更单 |
| D9 | 修复、部署到生产、备份和回滚演练 | 生产环境、部署文档 |
| D10 | 正式验收、培训、交接、尾款 | 验收单、录屏、账号 |
D8 排在 D9 前面是有原因的:先演示,再上生产。很多项目反过来做,客户在真实数据上第一次看到问题,信任直接就崩了,后面不管修得多快他都不放心。
这张表只排了一个流程定制。签了两个流程,第二个单独插一天,从 D7 的核对和 D8 的内部验收里各挤半天——20% 的 buffer 就是从这两处省出来的,两个流程一起上就没有了,所以那一档叫“能,紧”;再往上就要破两周。
甲方那 10 天不是等着
两周交付里,乙方满打满算只有 10 个工作日,甲方那边也有固定的动作,只是很多人没提前说。D1 提供资料和账号,D3 确认品牌、字段和流程配置,D5 安排业务人员试第一版,D8 组织演示并当场定问题级别,D9 提供生产环境和上线窗口,D10 参加验收、接过账号和文档。每个动作半天到一天,压在最后就会变成“你们先做,做完我们再看”。排期表要发给客户,并且写一句:甲方资料或确认每延迟一个工作日,交付节点顺延一个工作日。顺延要能自动生效,条款得落成相对日期:里程碑从乙方收到资料之次日起算第 N 个工作日,收到当天邮件回执,回执日期就是起算凭证——里程碑别写日历日期,写了顺延就要重新签。这句话的作用是让双方对时间有同一个预期;配合的客户不会反感它。
还有一个容易忽略的角色:客户的 IT 或网管。服务器权限、端口、备份策略、白名单都在他手里。D1 就要把他拉进群,不要等到 D9 才发现他出差了。
四件事最容易被低估
数据。客户给的数据通常躺在 Excel 里,字段名不一致、手机号带空格、金额存成文本、有重复记录、必填项缺失。导入脚本写完只是开始,真正要核的是总量对不对、金额合计对不对、关联关系对不对、权限归属对不对、失败了能不能重跑。这块在排期表里占 D6、D7 两天,别塞进 D9。
第三方对接。支付、短信、地图、电子发票、对象存储,任何一个的回调、鉴权、白名单、证书都能卡掉一天。签约前就要确认有没有测试账号、要不要备案或资质、回调地址公网能不能访问、有没有 IP 白名单。
权限。客户演示时最爱问的两句话是“这个店长能不能只看自己门店”“代理商能不能看下级”。这类需求如果在演示现场才提出来,往往要动数据模型。角色和数据范围得在范围会上就列清楚。
部署环境。客户的服务器可能是 2 核 4G、Windows Server、没装 Docker、数据库版本很老。签约前把环境信息拿到手,必要时把“服务器由我方代购或指定配置”写进合同,否则 D9 那天你会在现场装系统。
这四件事有个共同点:都不在代码里,但都会在 D9 那天一起爆发。排期时把它们当成开发任务,不要当成杂事。
里程碑是给客户定心的
不要只告诉客户“第 10 天交付”。设四个他能直接判断的节点:D2 能登录,环境通了、主流程能点;D5 能演示,核心流程走通,客户开始提反馈;D8 可提验收,问题清单收敛、变更确认;D10 能上线,生产部署、备份、培训、交接。
每到一个节点,发一条短消息加一张截图或者一段录屏,不要等客户来问。交付期的沉默,客户会读成“他是不是做不出来”。
延期时,先给方案再给原因
两周的项目也会延期,原因通常是数据比想象脏、第三方审核比想象慢、客户中途换了对接人。原因要说,但不要只说原因。
发现要延期,第一时间给三个选项:砍掉哪些 Should 保 D10,增加多少费用换一个人并行,或者整体顺延几天并重新排里程碑。每个选项写清对上线的影响,让客户选。客户最怕的是不知道会延到什么时候。
不要用“再给我两天”拖三次。第一次是意外,第二次是管理问题——第二次就该停止口头拖延,把三个选项直接摆出来。
延期确认后,把新的里程碑发到群里,双方回一句确认。口头答应的新日期,过两周就没人记得。
变更控制只需要一句话
本次范围内的,免费改;范围外的,要么用同等工作量换,要么加钱加时间。
落下来是四件小事:变更单要写清改什么、为什么改、影响哪些功能、增加几天、增加多少钱;客户没确认就不开工;口头需求一律转成文字发到群里,等对方回一个“确认”;紧急 bug 先修,但先修 bug 不等于免费加功能。
没有这套控制,两周的项目会拖成两个月,最后双方都不满意,而且说不清是谁的问题。
上线后的 30 天,才是口碑
验收签字不等于项目结束。上线第一周问题最密集,客户对系统的信任也最脆弱。
我的做法是:第一周每天固定时间同步一次问题,P0 两小时内响应,P1 当天给方案,P2 排进版本;第二周隔天同步;第三周开始走工单。P0、P1、P2 的口径提前写死:P0 是主流程不可用或产生错误数据且无替代方案,P1 是有替代方案但影响日常使用,P2 是体验问题;P0 的两小时指工作日 9:00–21:00,凌晨的顺延到早上,这条不写,值班表没法排。第 31 天起转付费维保或按次计费,报价单上单独列一行“含 30 天在线值守”,别让它看起来是送的。
这 30 天里最容易吵架的是“这是 bug 还是新需求”。判断口径在合同里:清单里标 Must 且系统没按它运行,是 bug;清单里没有、或者客户想改流程,是新需求。新需求走变更单,不要因为怕得罪人先做了再说,做完再要钱更难。
30 天结束做一次回访,顺便核对三件事:备份有没有在跑、告警有没有接到人(错误日志关键字和磁盘水位要告到客户指定的群,负责人署名)、账号和密钥有没有移交。这三件事在验收时都签过字,一个月后最容易松掉。
尾款挂在验收签字,或者验收合格之日起 30 日内,别挂“售后期满”——期满从哪天起算会被争;更不要挂在“用得好”,那个连可争的日期都没有。
验收标准在 D1 就写下来
验收要能逐条判定,避免“我觉得还不行”这种无法反驳也无法满足的意见。清单里至少有这几项:功能清单逐条勾选且 Must 全部通过;关键报表的数字和来源一致(以功能清单所列报表为准,报表名写进每条的验收判定句);权限矩阵按角色逐项测试,谁能看什么、能做什么;性能给出口径,比如“在线用户 50、峰值并发 20 下,登录、下单、报表三类接口 P95 小于 3 秒,接口清单见附件”,而不是写“系统要快”;能在干净环境按文档部署成功;至少一次培训录屏加一份操作手册;30 天内 bug 免费修,新需求另计。
验收单上还要补一句:以上项目通过后,买方应在 3 个工作日内签署验收,逾期未提出书面异议视为通过。这句话是为了不让尾款无限期挂着,但它只在两个前提都成立时才有用:条款在签约时就写进合同,而且你发出验收通知这件事本身是有记录的(邮件、盖章的验收申请单)。否则 3 个工作日从哪天开始算都说不清。真走到诉讼,法院也未必按这一条判;它的实际作用是让对方知道,拖着不验收对他没有好处。
